vendredi 29 novembre 2013

La partie passive de la maison est hors d'eau

L'étancheur met en place les relevés d'étanchéité


La membrane TPO est posée, le toit terrasse est étanche.
 L'entreprise d'étanchéité nous a laissé dérouler le tapis...marron (membrane Aquadrain qui est anti-racine et drainante )


Tout est recouvert, il ne reste plus qu'à étendre les 5 m3 de substrat de végétalisation ( 70% de pouzzolane, 10% d'écorce de pin compostée, 10% de tourbe blonde baltique, 10% de tourbe brune).

mardi 26 novembre 2013

La maison a séché, les travaux continuent

L'ossaturier poursuit l'ITE

Façade Nord
Façade Ouest
et les toitures de l'annexe et du SAS


L'entreprise d'étanchéité intervient sur le toit terrasse pour poser le pare vapeur,  le complément d'isolation : 80 mm de PUR (mousse de polyuréthane),



le feutre de désolidarisation, puis la membrane TPO ( membrane d’étanchéité  à base de polyoléfines thermoplastiques) soudée à l'air chaud.






Notre chemin nous joue des tours...

Le fournisseur du substrat de végétalisation n'a pu accéder à la plateforme de la maison et les "big-bags" étaient trop  lourds pour être grutés depuis le bas. Il a fallu la collaboration de la scierie Richard pour assurer le déchargement du camion dans un premier temps, puis le transférer pour les déposer près de la maison...
Merci Denis et François.


jeudi 21 novembre 2013

Opération déneigement...

Le toit terrasse , au bout d'une heure de pelle à neige



Finalement, c'est plus facile d'évacuer la neige (environ 20m3)...que l'eau !
Et demain qu'est-ce qu'il va tomber ?

mercredi 20 novembre 2013

Priorité aux acrotères, mais ce n'est pas simple avec la météo !

Il nous faut rapidement faire réaliser l'étanchéité du toit terrasse.
L'ossaturier doit achever les parements des acrotères, c'est-à-dire mettre en œuvre l'isolation extérieure et insuffler la ouate de cellulose.



La ouate est insufflée dans les caissons de la structure par chacun des trous, ceux-ci seront rebouchés précautionneusement à l'aide de rondelles scotchées.





Pour palier aux intempéries annoncées, et au report forcé des travaux d"étanchéité, nous avons une fois de plus ...emballé !


Vu ce qui est tombé, nous avons bien fait..en espérant ne pas avoir trop de pâte à papier au fond des caissons...




Demain nous avons prévu d'enlever la neige à la pelle pour tenter de limiter la quantité d'eau à l'intérieur...

dimanche 17 novembre 2013

Isolation extérieure (ITE) et travaux préalables d'électricité en façade

Mise en place des panneaux de fibre de bois haute densité de 100 mm, vissés sur la structure bois, cette isolation permet de corriger les ponts thermiques.

Les caissons ainsi réalisés seront ultérieurement remplis de ouate de cellulose

J'espère que Michel n'a pas oublié de gaine et câbles électriques avant que tout soit recouvert d'isolant...

Une partie de la maison est à l'abri

Nous avons un toit sur trois... mais c'est le plus grand !

Pose de l'Agepan RL


Pose des chéneaux
Réalisation de la couverture

Pose des tuiles faitières

lundi 11 novembre 2013

La structure bois sèche après trente millimètres de pluie ce week-end

Pour prévenir des pluies du week-end, nous avons joué à Christo en emballant le talus provisoire arrière de la maison.



 Avant la pluie...

 Les charpentiers ont mis en œuvre les planchers et le parepluie intégré (agepan RL) du SAS et de l'annexe.

Trémie et plancher de l'étage

Parepluie de l'annexe














































Depuis le début de l'édification de la structure bois, il a dû tomber environ cinquante millimètres de pluie !
C'est  affligeant de voir les lisses et les planchers d'OSB gorgés d'humidité... vivement que la maison soit hors d'eau (nous n'avons pas eu le courage de faire des photos) !


Après la pluie...

Finalement la bise froide assèche assez facilement l'ossature.

mercredi 6 novembre 2013

On arrive à la toiture !

La grue soulève comme un fétu de paille les énormes pannes de lamellé-collé.
Les charpentiers gèrent aisément ce bel "empannage"...










Drains et ventilations

Après avoir élargi la fouille de la plateforme, l'entreprise de terrassement a posé les drains et Michel a réalisé les regards des 2 ventilations traversantes du sous-sol.

Une enveloppe de géotextile (chaussette), un tuyau drainant à cunette plate, des graviers roulés (15/25) et la maison sera au sec...

Dérivation des tubes dans un regard avec décantation.

samedi 2 novembre 2013

Eco-terrassements !

La coordination des entreprises est un art difficile ... tout comme leur intervention "au juste à temps"!
Le terrassement à l’arrière du bâti devrait être repris et le drain réalisé, mais il n'y a qu'une seule grue sur le chantier ...
Le front de taille qui paraissait solide a fini par céder ...

Rien de grave, mais évitable...
Le terrassier doit intervenir lundi, mais la pluie est prévue. Nettoyer l’emplacement du drain semble impossible à la pelle mécanique et difficile selon le volume d'eau qui va nous tomber sur la tête!
Je me suis souvenu des travaux ingrats (à la main) que je devais parfois commander à des terrassiers corvéables et formidables et j'ai décidé de les imiter, "la mandoline" c'est à mon tour, car ce qui semblait plutôt facile ce jour devrait être quasiment impossible après le week-end !

Merci à Bernard, qui  est venu me saluer et qui a eu le courage de me donner une fois de plus un coup de main.






Ces protections devraient permettre d'utiliser une pelle mécanique sans endommager l'étanchéité?

vendredi 1 novembre 2013

Montage de l'ossature après quatre jours de travail

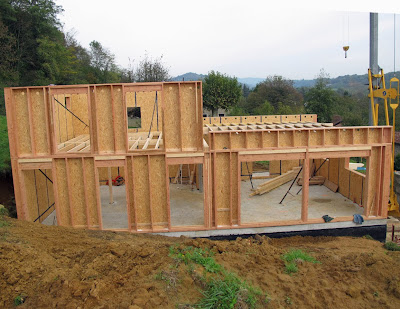

Les murs du rez-de-chaussée étant réalisés, c'est l'étape de la pose du solivage.




Les muralières, non intégrées aux murs, sont réglées.

Pose du solivage

Nous avons droit à un peu de pub !

C'est déjà l'étage...

Vue de l'annexe






Transfert de charge des lamellés-collés sur les murs
Poutres en I (Steico) de 360 mm, supportant le toit terrasse
